2024项目进度甘特图excel表格【图片、文字、动画均可编辑】

首页 > Excel表格 > 可视化 > 2024项目进度甘特图excel表格.XLSX 【图片、文字、动画均可编辑】
2024项目进度甘特图excel表格 2024项目进度甘特图excel表格

Sheet1

项目甘特图表

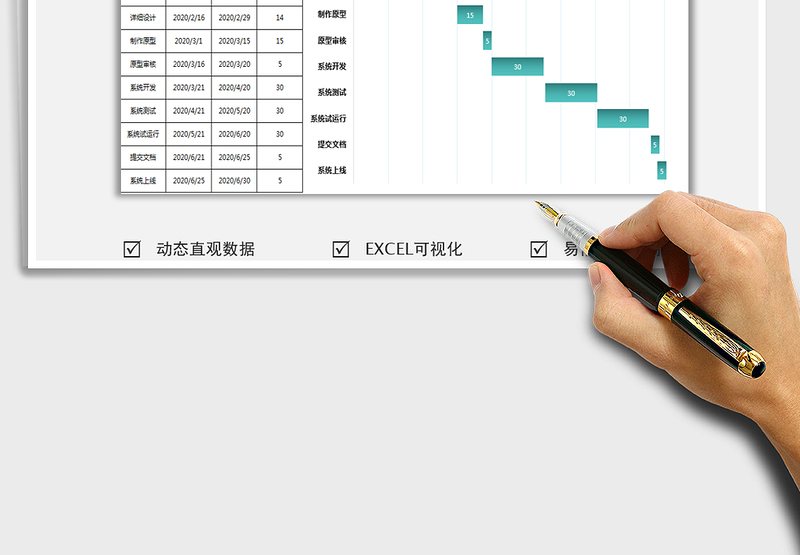

任 务


需求调研


需求分析


详细设计


制作原型


原型审核


系统开发


系统测试


系统试运行


提交文档


系统上线


Unnamed: 1

项目开始时间


2020-01-01 00:00:00


2020-02-01 00:00:00


2020-02-16 00:00:00


2020-03-01 00:00:00


2020-03-16 00:00:00


2020-03-21 00:00:00


2020-04-21 00:00:00


2020-05-21 00:00:00


2020-06-21 00:00:00


2020-06-25 00:00:00


Unnamed: 2

项目结束时间


2020-01-31 00:00:00


2020-02-15 00:00:00


2020-02-29 00:00:00


2020-03-15 00:00:00


2020-03-20 00:00:00


2020-04-20 00:00:00


2020-05-20 00:00:00


2020-06-20 00:00:00


2020-06-25 00:00:00


2020-06-30 00:00:00


Unnamed: 3

周期


31


15


14


15


5


30


30


30<......
