2024年施工进度计划进度款申请表【图片、文字、动画均可编辑】

首页 > Excel表格 > 进度表 > 2024年施工进度计划进度款申请表.XLSX 【图片、文字、动画均可编辑】
2024年施工进度计划进度款申请表 2024年施工进度计划进度款申请表

形象进度说明

7月份形象进度说明

1、


2、


8月份形象进度说明


1、


2、


9月份形象进度说明


1、


2、


10月份形象进度说明


1、


2、


11月份形象进度说明


1、


2、


12月份形象进度说明


Unnamed: 1

本月截至31日止,形象进度计划如下:


1#楼基础钢筋、模板、砼全部完成


2#楼基础钢筋、模板、砼全部完成


地库钢筋、模板、砼、后浇带、止水钢板完成约30%左右


合价含0.0351税金


本月截至31日止,形象进度计划如下:


地库本月钢筋完成约15%,总共完成45%


合价含0.0351税金


本月截至31日止,形象进度计划如下:


地库钢筋、预埋铁件约完成总量10%,累计完成55%


地库基础筏板砼、基础梁砼、基础承台砼约完成总量的50%,累计完成80%


地库外墙砼约完成总量的10%


合价含0.0351税金


本月截至31日止,形象进度计划如下:


地库钢筋、预埋铁件约完成总量10%,累计完成65%


地库基础筏板砼、基础梁砼、基础承台砼约完成总量的20%,累计完成100%


合价含0.0351税金


本月截至月底,形象进度计划如下:


地库钢筋、预埋铁件本月约完成总量15%,累计完成80%


1#楼地下二层钢筋、模板完成


2#楼地下二层完成


公建地下二层钢筋、模板完成


合价含0.0351税金


合计

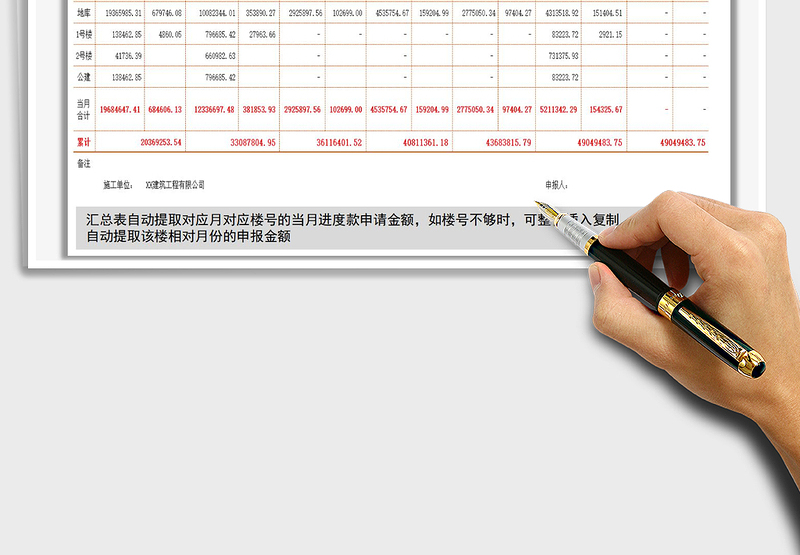

年度进度款申请汇总表

工程名称:


楼号


地库


1号楼


2号楼


公建


当月 合计


累计


备注


Unnamed: 1

2020年6月金额合计


工程量合价


19365985.30646


138462.85429


41736.39103


138462.85429


19684647.40607


20369253.5365123


施工单位:


Unnamed: 2

XXX小区


税金


679746.084256746


4860.046185579


684606.130442325


XX建筑工程有限公司


Unnamed: 3

2020年7月金额合计


工程量合价


10082344.006485


796685.42164


660982.63446


796685.42164


12336697.484225


33087804.9536645


Unnamed: 4

税金


353890.274627624


27963.658299564


381853.932927188


Unnamed: 5

2020年8月金额合计


工程量合价


2925897.56005


0


0


0


2925897.56005


36116401.5180723


Unnamed: 6

税金

点击查看更多
