项目计划甘特图【图片、文字、动画均可编辑】

首页 > Excel表格 > 计划表 > 项目计划甘特图.XLSX 【图片、文字、动画均可编辑】
项目计划甘特图 项目计划甘特图

序号


1


2


3


4


5


6


7


工作编号


1


1.1


1.2


1.3


1.4


2


2.1


工作名称


项目启动


项目选址


项目团队组建


项目启动会


项目资金到账

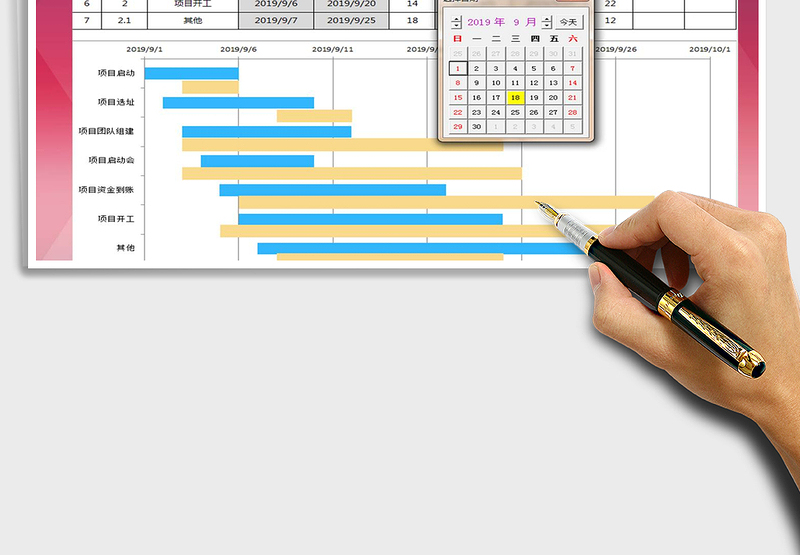

项目开工


其他


计划开始时间


2019-09-01 00:00:00


2019-09-02 00:00:00


2019-09-03 00:00:00


2019-09-04 00:00:00


2019-09-05 00:00:00


2019-09-06 00:00:00


2019-09-07 00:00:00


计划结束时间


2019-09-06 00:00:00


2019-09-10 00:00:00


2019-09-12 00:00:00


2019-09-10 00:00:00


2019-09-17 00:00:00


2019-09-20 00:00:00


2019-09-25 00:00:00


计划工期


5


8


9


6


12


14


18


实际开始时间


2019-09-03 00:00:00


2019-09-08 00:00:00


2019-09-03 00:00:00


2019-09-03 00:00:00


2019-09-06 00:00:00


2019-09-05 00:00:00


2019-09-08 00:00:00


实际结束时间


2019-09-06 00:00:00


2019-09-12 00:00:00


2019-09-20 00:00:00


2019-09-21 00:00:00


2019-09-28 00:00:00


2019-09-27 00:00:00


2019-09-20 00:00:00


实际工期


3


4


17


18


22


22


12


警戒


备注


本文档由儿奋斗的小青年设计制作,盗版必究。
