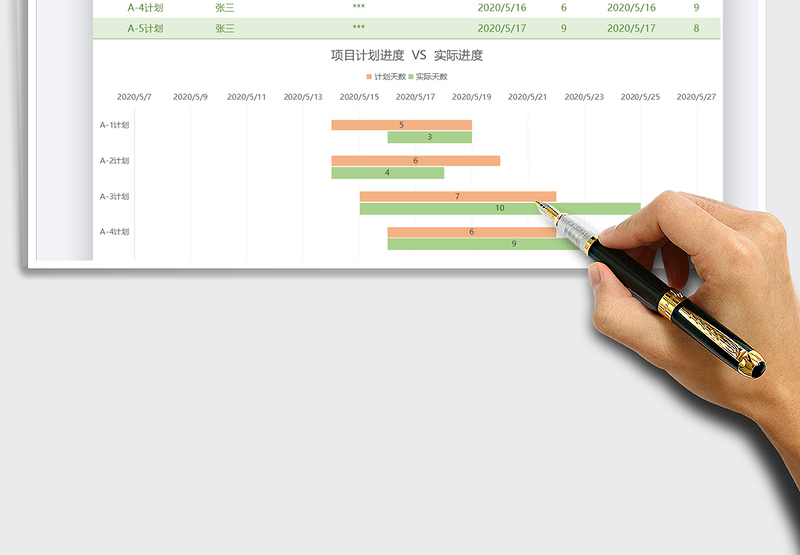

项目计划进度与实际进度甘特图比较分析

项目内容


A-1计划


A-2计划


A-3计划


A-4计划


A-5计划


Unnamed: 1

责任人


张三


李四


王五


张三


张三


Unnamed: 2

期望成果


***


***


***


***


***


Unnamed: 3

计划开始时间


2020-05-14 00:00:00


2020-05-14 00:00:00


2020-05-15 00:00:00


2020-05-16 00:00:00


2020-05-17 00:00:00


Unnamed: 4

计划天数


5


6


7


6


9


Unnamed: 5

实际开始日期


2020-05-16 00:00:00


2020-05-14 00:00:00


2020-05-15 00:00:00


2020-05-16 00:00:00


2020-05-17 00:00:00


Unnamed: 6

实际天数


3


4


10


9


8
